头顶“黑色蜘蛛网”入地!国网上海市区供电做细架空线入地工程,保居民们静享清凉

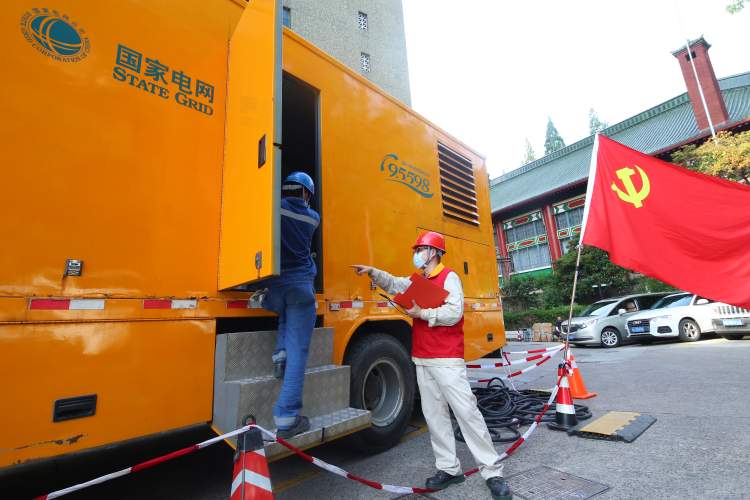

申城迎来又一个高温日。万航渡路1523弄万华小区里,一辆400千伏安的发电车从清晨6点起就输送电能给小区内的低压配电房,确保两幢高层大楼电梯正常运行。

佩戴口罩的居民乘坐电梯下行,小区门口停靠着一辆开启空调的大巴车,7点和9点,分两批载送居民前往几分钟路程外的华阳街道社区活动中心“纳凉”——确保在这个停电施工的夏日里,居民们也能静享清凉。

6月以来,之前受疫情影响暂停的中山公园万航渡路综合提升项目和长宁区架空线入地工程紧锣密鼓地开工,内环次干道万航渡路将拓宽、中山公园后门要改造、头顶的“黑色蜘蛛网”会入地,这一系列的项目完成后,将大大提升中山公园地块整体景观品质和市民生活出行舒适度。

由国网上海市区供电公司负责实施的万航渡路电力架空线入地工程道路总长0.778公里,其中涉及改造一座10千伏万凯配电站。该配电站投运近20年,设备陈旧,无法接入钻石型双环配电网,为确保供电可靠性,将实行升级改造,通过提升主变容量、扩大高低压柜仓位、配置新型设备以满足电网运行要求。

届时万凯站停电割接,将站内负荷分两天转至站外临时新设的4台500千伏安箱变,原本由万凯站供电的周边居民小区、商户等都将从箱变上获取电源,直至新万凯站建成投运。

早在今年3月,长宁区架空线入地指挥部代建方、市区供电公司、街道、居委、业委会已召开多方协调会,商议3月底停电施工事宜,后因疫情封控推迟。6月复工后,市区供电公司和长宁区架空线入地指挥部代建方第一时间牵头重启多方协调会,反复深入沟通协商。因疫情而延迟,万航渡路(凯旋路-华阳路)架空线入地项目工期越发紧迫,计划在八月底竣工,因此决定7月21日、22日两天割接万凯站负荷。

在割接的两天里,万航渡路1523弄万华小区、1486弄华馨小区等住宅区将面临部分时段停电。这些老式居民小区大都建成于上世纪八九十年代,高层配备电梯,供水需通过水泵增压至楼顶水箱后使用,都要用到电能。正值盛夏酷暑,没有空调风扇,恐体弱的老人孩子难忍燠热。

街道、居委仔细梳理了小区情况,除了万华小区两幢高层楼房电梯、水泵需要保持供电以外,还有多户居民家中有瘫痪在床不便移动的老人和常年使用呼吸机的病患也必须确保供电。

“我们一定要在推进重点项目的同时兼顾民生保障,尽可能考虑细致周到,圆满完成此次施工。”市区供电公司项目管理中心项目经理陈震说。

市区供电公司和长宁区架空线入地指挥部代建方商策采取多种细化措施:一是优化施工方案,尽量缩短停电时间;二是为家中有呼吸机等特殊用电需求的居民提供多台发电机,保障用电;三是借用10分钟步行路程的华阳街道社区活动中心作为居民休息点,解决乘凉需求;四是为小区高层电梯、水泵提供发电车,保障出行和用水;五是调节箱变低压开关额定值,确保夏季用电高峰期间负荷不过载。

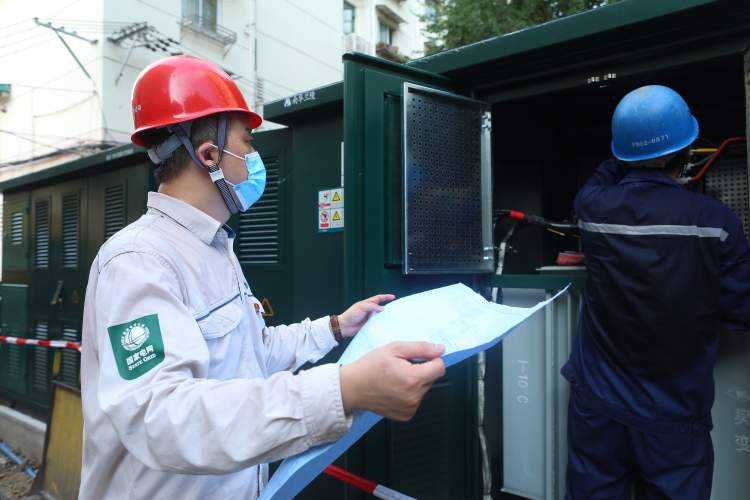

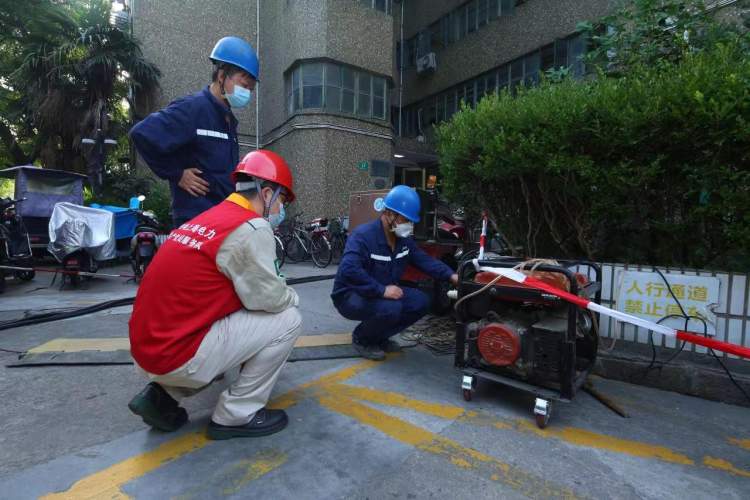

清晨6点不到,陈震就和同事们一起来到万华小区,营销人员指导一辆发电车和5台发电机完成妥善停放、安全接线。之后停电割接开始,经过市区公司紧锣密鼓的作业施工,中午11点半就完成了4台箱变送电,其中2台进行了电缆割接,小区用电恢复正常。次日,他们还将进行另外两台箱变的电缆割接,继续提供一辆发电车和8台发电机,确保作业期间小区民生用电。
